綜采工作面收尾、回撤專項管控措施
一、頂板:
1、2號煤直接頂類別為1~2類,即為不穩定~中等穩定頂板?;卷敿?jí)別屬于Ⅰ級,來壓不明顯。工作面直接頂初次垮落步距8m左右,工作面老頂初次來壓步距為19.2~23.2m,周期來壓步距為6m~13.2m,頂板隨采隨落。
2、5號煤直接頂類別為1~2類,即為不穩定~中等穩定頂板,來壓不明顯。工作面推進至15m左右時直接頂初次垮落,老頂初次垮落步距約為40m,老頂周期來壓步距約為20m,由于工作面頂板為中硬-堅硬頂板,老頂來壓預計不明顯,頂板隨采隨落。
二、頂板重大安全風險因素如下
11201、11506工作面收尾及回撤期間,由于2、5#煤直接板為不穩定~中等穩定頂板,期間易發生頂板事故,造成人員傷亡。
三、防范措施
1、綜采工作面收尾期間的頂板管理措施

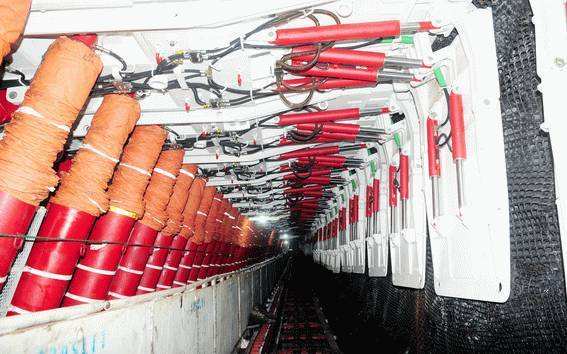

(1)收尾階段,嚴禁放煤且必須要掌握好采高(2#煤采高不得大于2.8m,5#煤采高不得大于3m),保證頂?shù)装迤秸瑘?jiān)持正規循環,循環進度平衡。在割煤前進行聯網,并將聯好的網折回拉展掛在支架頂梁下方,防止采煤機割煤時扯網。工作面金屬網必須與順槽的金屬網搭接,并按短邊聯網要求連接好。鋪、聯網之前必須停止工作面刮板運輸機和采煤機,并閉鎖開關。拉架前,要把頂梁下方掛設的金屬網提前放下,并在拉架時注意支架頂梁的其它部件掛網、扯網。鋪網推進期間不準帶壓移架。
(2)工作面最后15m(根據刀數調整,不得小于15m)開始鋪設金屬網鋪,前3刀鋪設單層網,鋪設第一道網時,利用3.5米長的單體柱和半圓木配合上網。從第3刀后整個工作面開始鋪設雙層網,直到停采線。當工作面割完第4刀煤后,開始鋪設第1根鋼絲繩,鋼絲繩直徑為21.5mm,間距0.8m,直到停采線。
(3)網片連接要求:金屬網的長邊對長邊,短邊對短邊搭接,孔孔相聯,長邊搭接長度為200mm,金屬網短邊搭接300mm, 搭接采用16#鐵絲扎緊,采用雙絲雙扣梳辮法孔孔相連,并不得少于3扣。
(4)鋪設鋼絲繩要求:①鋼絲繩的斷絲不得大于1/3,銹蝕嚴重或不能取直的一律不得用;②鋼絲繩鋪設要直,互相平行,每割0.8m鋪設一根鋼絲繩,鋼絲繩應從工作面端尾向端頭依次與金屬網連接,每根鋼絲繩用聯網鐵絲把鋼絲繩和金屬網綁扎在一起,綁扎間距是300mm,嚴禁從兩頭同時向中間進行綁扎;③當鋼絲繩不夠長時,中間搭接不小于0.8m,并用4個配套繩卡將繩頭卡牢,繩卡要均勻(繩卡間距200mm);④鋼絲繩兩頭每頭至少余5米以上,兩順槽的鋼絲繩固定在煤幫打設的專用錨桿,專用錨桿尺寸:φ22*2400mm樹脂錨桿,錨桿距頂200mm,鋼絲繩用3個配套繩卡卡牢。
(5)割最后后四刀煤,只割煤不移架,其工藝為:割煤—護幫板管理頂板—鋪設金屬網—打錨桿(索)—摘連接頭—推溜(單體柱配合)—清煤
(6)割最后四刀打錨桿(索)時,頂板完好時可一次割通后再打設錨桿(索);若頂板不完好嚴禁一次割通后再打錨桿(索),以防止漏頂,每割30m,開始打一次錨桿(索)。一次割煤距離可根據頂板完好情況可以做適當調整,且最后一刀煤必需按每割30m打設一次錨桿(索)。
(7)割最后四刀煤要求:①停止移架后,所有支架前后柱必須達到額定初撐力,即24Mpa,所有支架不得串漏液;②最后4刀煤按要求打設頂錨索(桿)并保證其支護效果(錨索拉拔力250KN,錨桿預緊力300N.M);③收尾期間,進入錨桿錨索施工段時,必須將錨桿錨索打設完畢后,方可開機割煤;④最后4刀煤,司機在割煤過程中密切觀察頂板及煤墻壓力及破碎情況,發現壓力增大或頂板破碎要停止割煤,匯報調度室和隊部,由現場勘測及會議討論形成方案進行處理。
(8)最后四刀煤割煤完成后,用單層塑料網將工作面的煤墻包住,打設護幫錨桿,為撤架創造條件。護幫錨桿間距為1.0m,排距為1.0m,幫錨桿共需打設4排,錨桿布置距頂200mm、距底100mm,并與煤墻成垂直。錨桿采用桿體為Φ22左旋無縱筋螺紋鋼筋,鋼號為335號,長度2400mm,桿尾螺紋M24,錨桿托板:采用強度配套的拱型高強度托盤配合球形墊和減阻尼龍墊圈,托板尺寸為150×150×10mm。錨桿打設及驗收標準同掘進工作面相同。
(9)割完最后四刀及對煤墻支護完成后,要及時對空頂進行加強支護,采用單體柱配合3.5米的兩面平,每隔15m打設一架單體棚進行支護。微降前立柱,將兩面平一端置于頂梁上,另一端用單體柱緊貼煤墻進行逼幫支護。打設煤壁棚要根據頂板及煤壁的現場實際情況,單體棚間距可以做適當調整,頂板或煤墻不好時,可適當調密單體棚的打設,每3m打設一組。
2、回撤期間的頂板管理
(1)設備回撤順序:前大溜機尾→采煤機組解體和回撤→前刮板輸送機→端頭支架(回撤端頭支架前,需要先把運輸順槽的皮帶、電氣列車及電纜先回撤完畢)→從1#液壓支架向123#液壓支架回撤→回撤工作面的所有絞車及軌道等。
(2)回撤前的頂板管理:回撤前要全面檢查風運兩巷和工作面的頂板狀況,以及起吊點周?chē)捻敯逋旰们闆r,確保工作面的頂板完好,對于頂板不好的地點必須根據實際情況,采取有效的支護,確?;爻菲陂g安全。
(3)回撤期間的頂板管理:①回撤后運輸機尾時,要對影響回撤后運輸機尾的單體柱進行替柱,替柱時一定要堅持先支后回的原則;②支架回撤過程中,要及時對新暴露的頂板進行維護,具體方法是:隨著支架前移,人員從相鄰架的前立柱間將木柱竄入,在工作面收尾時鋪設的鋼絲繩下面,緊靠正常架分別打上一根木柱,待支架回出后,在被回出支架原頂板下的鋼絲繩下面打上一排木柱。每排木柱要求3到5根。③回撤支架時,必須堅持先支后撤原則,逐架回撤放頂,每出現三排點柱,回撤最里一排點柱。待回支架里幫與下沉至底板的頂板間距控制在為5m,架子、點柱空頂距不得超過2m,防止出現大面積跨落,回架窩頭頂板不能及時跨落時,要將窩頭內影響頂板下沉的木柱進行人工回撤。
(4)回撤過渡架時的頂板管理:在開始回撤端尾倒數第4#過渡架時,要將回撤的最后1組中間架安在4#過渡架外幫支護頂板。在回撤2#過渡架時,要在2#過渡架子處根據現場空間打設1個木垛,支護頂板,不致于頂板下沉將1#架子壓死。1#架子緊跟2#其后然后撤出,再將最后1組中間架撤出。
